重卡充电桩没补贴有必要投不

重卡充电桩无补贴要不要投(湖北 2026 现状)

补贴只是锦上添花,没有补贴不是不能投,但是不能盲目投,只看场景、车流、成本

湖北目前没有全省普惠重卡建设补贴,只有部分试点区县、武汉少量公共场站有补贴,绝大多数项目拿不到补贴。

✅可以投(无补贴也可行的场景)

1、封闭固定车流(优先)

港口、大型物流园、矿山、水泥厂、自有车队厂区
  • 签约保底车队,固定每天多少台重卡来充电;
  • 单枪日均充电≥1000 度;
  • 回本周期:2‑3.5 年
核心:车是确定的,不是靠过路散客。

2、干线物流节点(国道 / 高速出入口)

周边大量货运车队,有稳定过路重卡;
  • 必须提前调研:周边电动重卡保有量,有没有其他重卡充电站竞争;
  • 回本周期:3‑5 年
风险:车流季节性波动大,淡季会亏损。

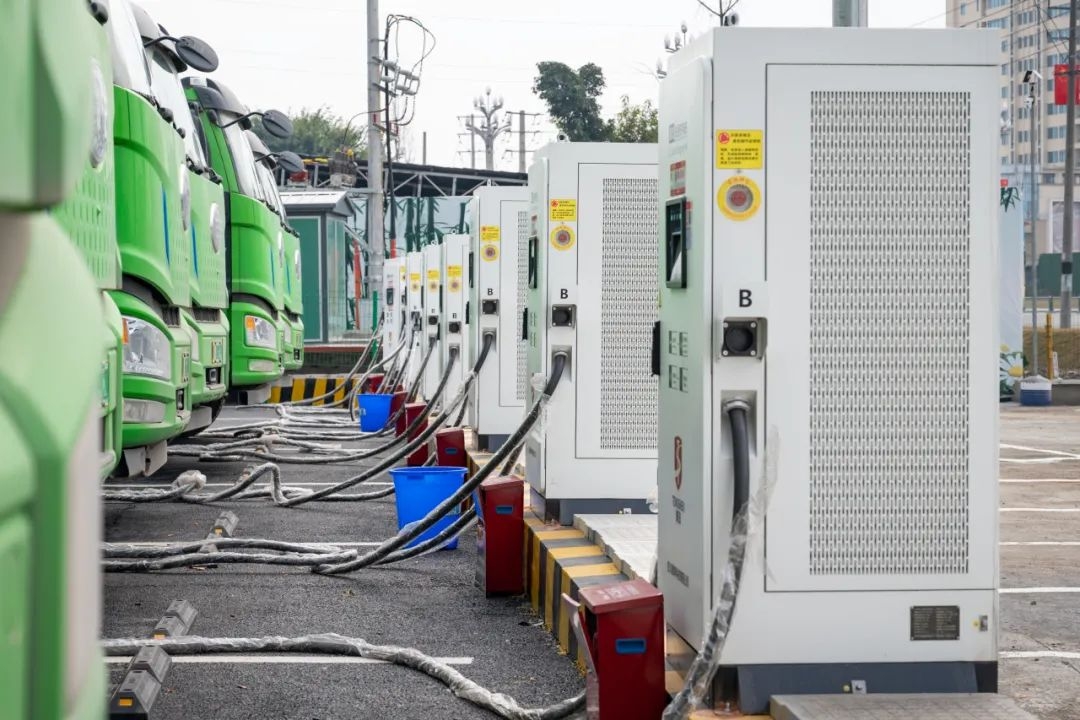

重卡充电站

3、自有土地(极大加分)

自己的工业用地,省去大额场地租金;租金是重卡站最大刚性成本之一,租金占营收尽量控制 15% 以内。

❌不建议投(无补贴不要碰)

  1. 纯靠过路散客,没有签约车队保底;周边电动重卡少;
  2. 场地租金很高,变压器增容成本巨大;
  3. 普通工业园区,只有少量零星重卡;
这类站无补贴情况下,回本5‑8 年甚至亏损,重卡设备寿命一般 8‑10 年,回本周期太长风险极高。

无补贴项目必须算清 3 笔账(湖北实操)

①总投资(4 台 360kW 重卡桩,2 台变压器,标准场站)

  • 设备 + 变压器 + 电缆 + 土建硬化 + 雨棚 + 消防:180‑240 万
电力增容往往占总投资 40‑50%,是最大开销。

②收入

湖北重卡服务费普遍0.22‑0.28 元 / 度,价格战会压到 0.2 元以内;
盈亏平衡点:单枪日均充电≥800 度,低于这个,无补贴很难赚钱。

③固定成本

  • 场地租金;
  • 变压器基本容量电费(非常关键!重卡变压器容量大,就算不充电每月也要交基本电费);
  • 运维、平台费、人工。
重点提醒:重卡变压器基本电费是隐形大坑。场站淡季充电量很低,变压器每月照样扣大几千上万基本电费,很容易吃掉全部利润。

投资的取舍建议

  1. 有保底车队(签 3‑5 年充电协议):无补贴也可以上;优先做功率池(充电堆),提高变压器利用率,降低基本电费损失。
  2. 无任何保底,纯靠过路车流:谨慎。建议先做小规模试点(2‑4 把枪),不要一次性上大规模场站。
  3. 不要幻想后期拿补贴:湖北重卡补贴不是普惠,申报门槛高,不要把补贴算进回本测算。

风险点

  1. 重卡设备故障率高于乘用车桩,大功率设备运维成本高;
  2. 未来周边新建同类型重卡充电站,会直接分流车流,压缩利润;
  3. 土地必须是工业 / 物流用地,农用地严禁建站,有拆除风险。

简短总结

有固定签约车流,无补贴可以投;没有保底车流,无补贴不建议投。

补贴只能缩短回本,不能拯救一个车流不足的烂点位。
