重卡充电桩投建流程
发布时间:2026-01-06 22:11浏览次数:
重卡充电桩投建核心流程:前期规划→审批备案→电力报装→设计施工→安装调试→验收运营,核心是电力接入与场地合规,全周期约6—12 个月


一、前期规划(1—2 个月)


  • 市场与需求:摸清重卡保有量、运力、集中时段,算负荷与桩数(常见 320kW—600kW,超充可达 1MW+)。
  • 选址要点:优先高速口 5km 内、物流园 1—2km 内、港口 3—5km 内;选工业 / 建设用地,租赁期≥8 年;重卡转弯半径≥15m,车位间距≥3m。
  • 电力预沟通:对接供电公司查电网容量,确认是否需专线 / 扩容,避免后期卡壳。
  • 可行性研究:出报告,含投资、收益、风险、补贴申报路径。


二、审批与备案(1—2 个月)


  • 项目备案:向区县发改委 / 审批局提交营业执照、土地权属、规划方案等,拿项目代码 / 备案证(网上平台办理)。
  • 规划许可:报规划方案(含交通影响、消防、环保),重卡场地指标达标,获规划许可 / 意见。
  • 用地合规:核查土地性质与权属,租赁需明确主体一致。
  • 施工许可:涉及土建(雨棚 / 配电房)需施工图审查,向住建局申请施工许可证;小型改建可简化。


三、电力报装与接入(2—3 个月)


  • 用电申请:备备案证、土地文件、负荷计算书、设备清单,向供电营业厅申请。
  • 供电方案:供电公司现场勘查,出方案(变压器容量、接入点、计量方式),有效期约 3 个月。
  • 配电设计施工:委托有资质单位做设计,经供电公司审核后施工;含变压器、配电柜、电缆、接地等。
  • 验收通电:竣工后供电公司验收,签供用电合同,装计量装置,正式通电。


四、设备选型与采购(1—1.5 个月)


  • 核心设备:重卡常用 300kW—600kW 液冷快充,超充可选 1MW+;配变压器、配电柜、监控、消防。
  • 兼容性:确保充电设备与主流重卡 BMS 协议匹配,避免无法充电。
  • 采购要点:选有资质、售后响应快的品牌,同步谈运维与质保。

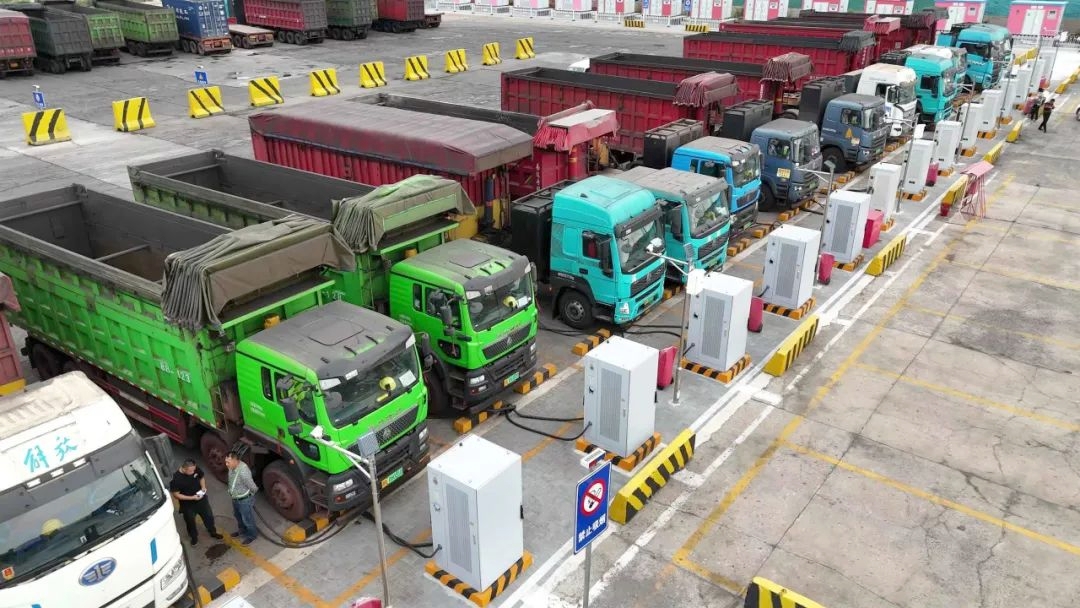

重卡充电站


五、场地建设与安装调试(1—2 个月)


  • 土建施工:场地硬化、雨棚、车位标线、排水、消防通道;按图施工,留扩容空间。
  • 设备安装:充电桩、变压器、配电柜、监控、消防系统安装,做好接地与绝缘。
  • 调试:单机调试→联动调试→模拟充电,验证协议匹配、计量、保护功能。


六、验收与运营准备(1 个月)


  • 联合验收:规划、住建、消防、供电等部门联合验收,合格后拿验收报告。
  • 备案与资质:充电桩在当地监管平台备案,申请运营资质 / 公示。
  • 运营准备:制定收费标准、上线管理系统、培训人员、买保险、对接补贴申报。


七、关键节点与周期


  • 核心卡点:电力接入方案(决定容量与成本)、规划许可(场地合规)、协议兼容性(运营效率)。
  • 全周期:顺利约6—8 个月;涉及电网扩容 / 复杂审批约10—12 个月


八、费用与补贴


  • 建设成本:桩体 + 配电 + 土建,约150—250 万元 / 桩(含 315kVA 变压器);专线接入另计。
  • 补贴申报:关注地方新能源、交通、工信补贴,按要求备材料,提升回报。
