您好,欢迎访问方隅通充电桩官网!-武汉充电桩安装销售,湖北充电站投建,湖北充电桩厂家生产,慢充桩、快充桩、液冷超充桩、分体式超充桩、重卡充电桩一站式供应。
全国咨询热线18372067916
湖北充电桩厂家|武汉充电桩安装公司|充电站投建-武汉方隅通新能源

新闻动态

News
充电桩高压报装的流程
发布时间:2026-07-28 23:46浏览次数:

充电站 10kV 高压专变报装完整流程(湖北 / 国网标准,商用充电站适用)

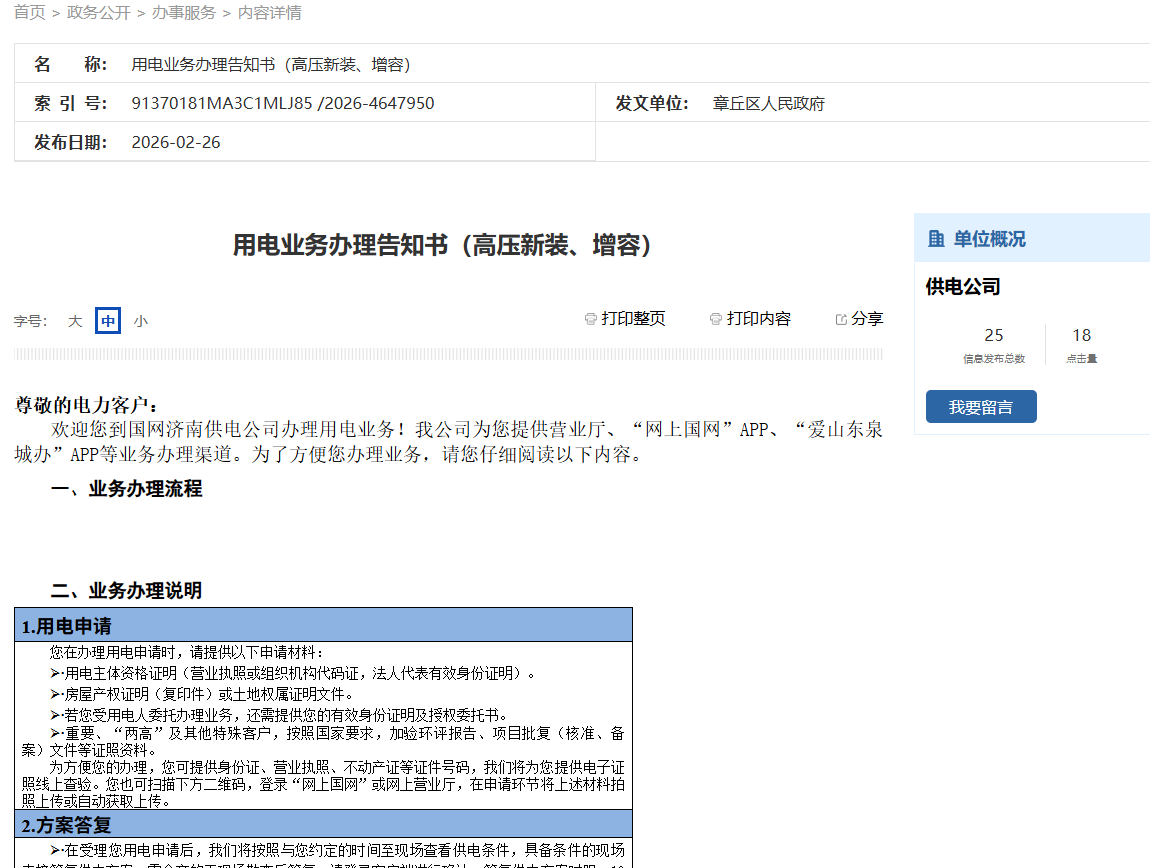

充电桩高压报装流程

前置准备(提交申请前办好,缺少直接驳回)

必备资料:
  1. 营业执照、法人身份证、授权委托书(代办)
  2. 场地租赁合同 / 土地权属证明
  3. 充电设施发改项目备案回执(经营性场站硬性要求)
  4. 场站总平面图、预估用电总容量、充电桩设备清单(带 CCC 证书)
重要:供电方案有效期1 年,到期未开工自动失效。

阶段 1:用电申请受理(网上国网 APP / 线下营业厅)

  1. 渠道:网上国网 APP【企业新装 - 高压新装】或供电营业厅提交资料
  2. 受理成功后,客户经理预约现场勘查
  3. 勘查内容:就近 10kV 环网柜 / 开闭所位置、线路剩余容量、红线分界点、是否具备接入条件
  4. 时限:单电源项目10 个工作日内出具正式《供电方案答复单》

    ✅答复单核心信息(决定投资额):

    供电接入点、容量、计量方式(高压高计 / 高压低计)、功率因数考核、电价(大工业两部制)、无功 / 谐波治理要求、产权分界。

阶段 2:受电工程设计 + 图纸报审(红线内工程,投资方自行负责)

  1. 委托具备电力行业丙级及以上设计资质单位出正式蓝图

    图纸清单:一次主接线图、二次保护原理图、接地系统图、电缆敷设图、箱变基础图、谐波治理方案
  2. 图纸提交供电公司开展设计审查

    ⚠️充电站属于非线性负荷,图纸必须写明 SVG/APF 补偿方案;大功率快充若无谐波治理,审查不予通过。
  3. 审查通过,拿到图纸审核意见,方可采购设备、进场施工。

阶段 3:设备采购 + 现场施工

  1. 设备采购:箱变、高压电缆、开关柜、变压器、无功补偿装置(设备需要合格证、型式试验报告)
  2. 施工单位要求:具备承装(修、试)电力设施许可证
  3. 关键节点:隐蔽工程中间检查

    电缆沟、接地网预埋覆土前,主动邀约供电公司到场核验;未做中间检查,后期不予竣工验收。

阶段 4:电气试验、竣工报验

施工完工后,委托具备 CMA 资质第三方做全套交接试验:

耐压试验、继电保护整定、接地电阻测试、电能质量测试、局放试验

整理竣工资料:竣工图、全部设备资料、全套试验报告、施工 / 设计单位资质文件

线上向供电公司发起竣工检验申请

阶段 5:现场竣工查验、合同签订

  1. 供电公司现场核查:设备、接线、保护、接地、无功补偿与图纸一致性
  2. 验收整改完成后:签订《供用电合同》、电费结算协议,确认峰谷电价、基本电费规则
  3. 安装高压计量表、负控终端。

阶段 6:送电审批、正式合闸带电

  1. 提交送电申请;供电内部完成调度审批
  2. 约定时间进行送电操作
  3. 带电后测试电压、计量、无功补偿运行状态,项目正式具备充电运营条件

整体周期参考(无重大整改)

资料筹备:7~15 天

供电方案出具:7~10 天

设计 + 审图:15~30 天

土建 + 设备安装施工:30~60 天

试验 + 验收送电:10~20 天

全程普遍 3~6 个月,进线距离越长、道路需要顶管,工期同步拉长。

建站实操避坑要点

  1. 拿到【供电方案答复单】再正式签订场地租赁合同,避免接入无法落实造成损失;
  2. 区分产权:红线以外市政电网 = 供电局投资;红线以内高低压所有工程全部投资方承担
  3. 高压方案执行大工业两部制电价:每月固定基本电费 + 电度电费,空置场站依然要缴纳容量费;
  4. 不要超容量申报、禁止后期私自扩容,必须走增容流程;
  5. 方案优先确认:是否允许10kV 直挂充电堆,还是强制要求自建箱变,两种造价差距极大。

在线客服
联系电话
全国免费咨询热线 18372067916
  • · 专业的设计咨询
  • · 精准的解决方案
  • · 灵活的价格调整
  • · 1对1贴心服务
在线留言
回到顶部
