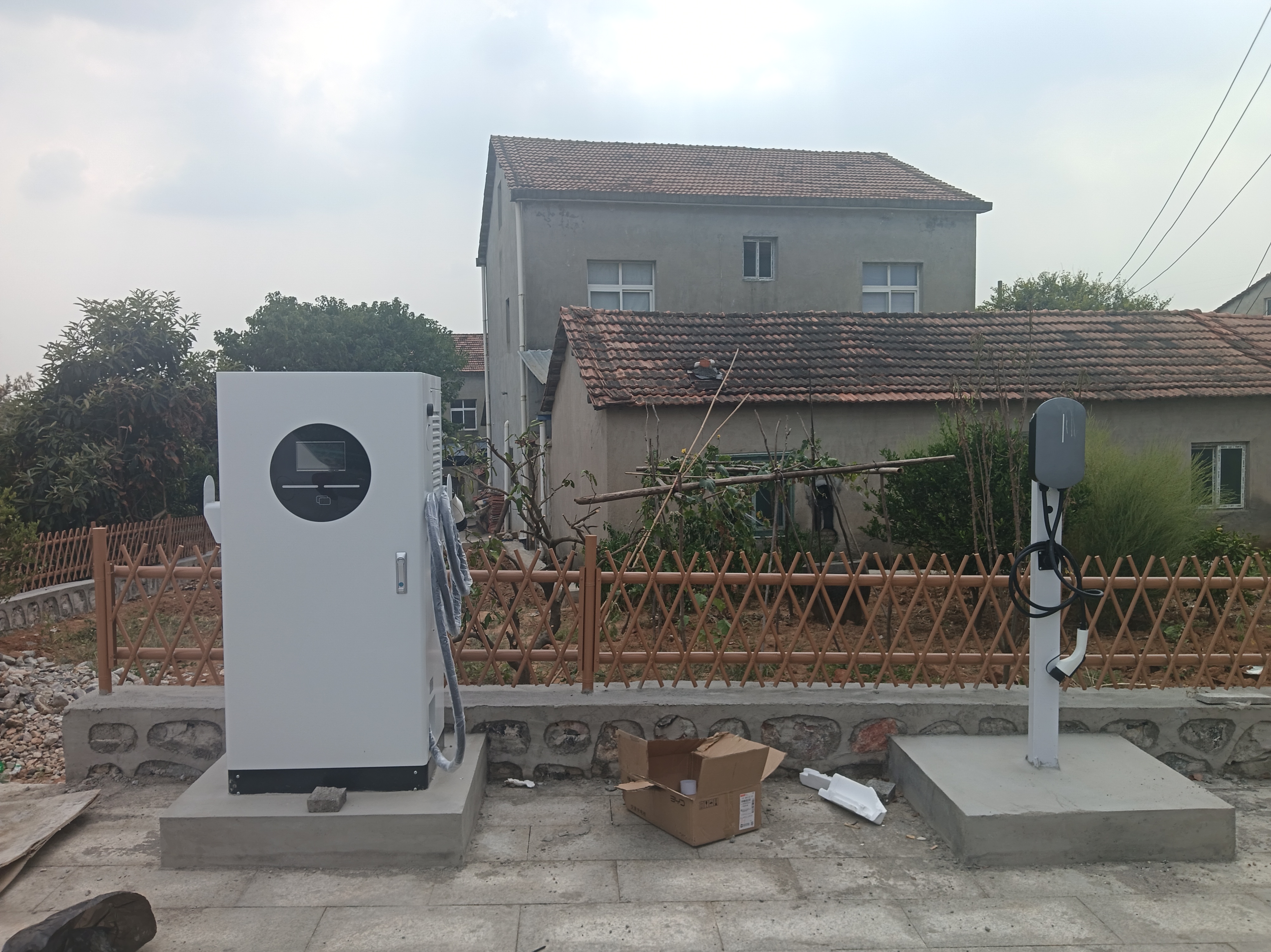

农村建充电桩的成本大概是多少?
发布时间:2026-09-24 13:47浏览次数:
电网容量充足,直接接 380V 低压(不用新增箱变):
120kW 双枪(2 枪)整套,约 3.5 万~6 万
变压器不够,需要新增箱变,成本直接暴涨,
箱变一台 10 万~20 万 +,是农村建站最容易踩坑的隐形费用
下面是商用对外运营(公共快充,不是家用 7kW),2026 农村行情,按分项拆解:
一、120kW 双枪直流桩(蚂蚁小站,农村首选试水款)
-
桩本体(带平台、4G、CCC,运营版):2.2 万~3.8 万
便宜的是国产普通模块;贵的是一线品牌、防雷更好、模块冗余高,适合户外露天、温差大、鼠害多的农村。
-
表后电缆、配电柜、接地、基座土建:8000~20000 元
看电缆长短。就近走线(20 米内)便宜;拉长线、电缆沟、硬化地面、围栏,费用往上走。
土建:混凝土基座、车位简单硬化,一个车位约 1000~3000。
-
场地费:自有空地 = 0;租村集体地,一般一年几千(按年付,不算一次性投入)
-
备案、接入平台:备案免费;接入运营平台,大多无一次性费,只抽流水佣金,少数一次性收几千。
电网容量充足,无新增变压器:合计≈3.5 万~6 万(2 把枪)
二、如果变压器容量不够(最容易低估)
要新增箱变(比如 250kVA),箱变 + 高压报装、高压电缆、基础施工,一次性 12 万~20 万,这笔钱直接把投资拉高一大截。
⚠️ 重点:先去供电所现场勘测,先查配变余量!这个步骤放最前面,不要先买桩。很多农村看着有空地,但是变压器满载,增容成本直接干到十几万,很多项目卡在这。
三、其他方案参考
-
60kW 单枪直流(低成本试水)
电网够容量:全套约 2.5 万~4 万(1 枪)。适合车流很小,先试水量。
-
7kW 交流桩(只适合本村自用,不适合过路快充)
单台商用交流桩全套(含施工)2000~4000 元,基本没有过路车会等慢充,很难靠服务费赚钱。
四、年度持续性成本(一次性投资之外,每年都有)
-
运维、备件、枪线更换:一般按总投资额 5%/ 年估算;农村站点分散,上门维修费比城市贵
-
宽带 / 4G 卡、保险
-
场地租金(租赁场地)
-
税费
五、补充几个坑(农村特有)
-
土地:农用地绝对不能建站;集体建设用地,要有村委会场地证明,提前确认,不然建好被拆。
-
雷电、老鼠:农村户外必须做防雷、电缆防鼠保护,不然后期模块经常坏,维修费很高。
-
补贴:补贴是建成验收之后才发放,不是建设时减免,不能把补贴算进初始本金。各地政策不一样(湖北部分县域有补贴),额度、申报条件各不相同。
简单测算示例(适合湖北乡镇)
场景:自有场地,原有变压器容量够,1 台 120kW 双枪直流桩,电缆 30 米,简单水泥基座,无围栏。
一次性投入:
4.2 万左右。
盈亏底线:日均充电≥200 度,才有投资价值;如果日均只有几十度,回本周期很长。
