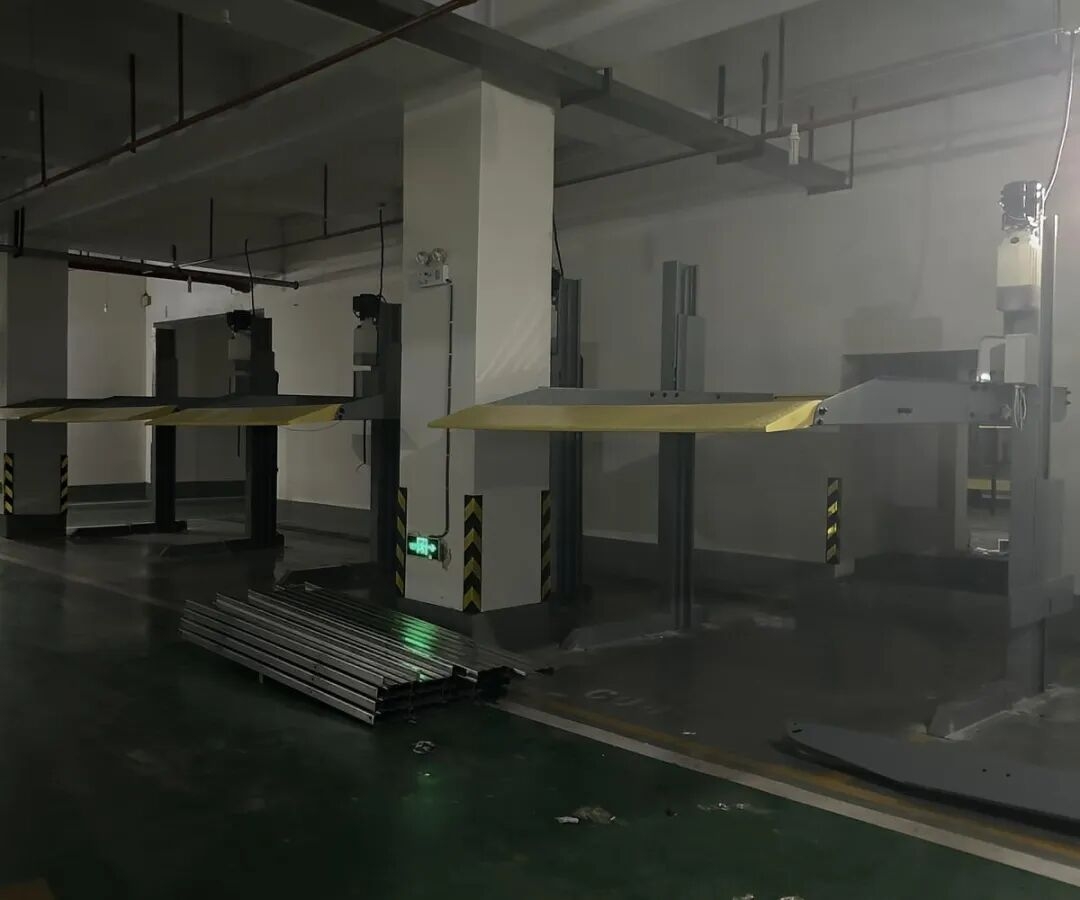

机械停车位如何加装充电桩
发布时间:2025-09-08 23:05浏览次数:
机械停车位加装充电桩需要综合考虑多方面因素,以下是具体步骤和要点:
-
前期准备
-
确认车位权属及物业态度:需拥有车位权属证明,如产权车位的产权证或租赁车位≥1 年的租赁合同及物业出具的使用权证明。同时,需获得物业书面同意,出具《充电设施安装登记证明》或《安全管理协议》。
-
评估电力容量:小区变压器负载率需<80%,剩余容量≥50kVA 支持新增充电桩,可通过电网查询。若老旧小区扩容困难,可申请 “智能群控系统”。
-
了解场地环境:测量充电区域长度、充电桩与车位距离、配电箱位置及电源线走线距离,查看光线、信号是否稳定,地下车库有无潮湿渗水等情况。
-
选择充电桩类型:根据使用需求选择,交流充电桩适用于室内且充电不急的场景,直流充电桩则可快速充电,适用于当天需多次用车的情况。
-
确定安装位置:应安装在用户可轻松接触的区域,如停车位边缘或相对较宽的区域,且需避开升降装置,距车位边缘≥50cm,避免低洼积水区。
-
安装施工
-
固定充电桩:若为水泥地面,可用膨胀螺丝固定;地砖地面需预筑水泥基座防碎裂。对于 PJS 机械式停车位,可能需要在机械结构特定位置增添安装螺栓或其他适配挂架。
-
连接线路:由专业电工连接电源线,确保正确连接零火线、地线,接地电阻<4Ω。电缆线走向应避免机械运作范围及障碍物,可采用穿线管保护,并标注方便维护。
-
设置应急装置:安装应急停止装置,以便在紧急情况下迅速切断电源。
-
测试与验收:安装完成后,进行通电测试,检查绝缘电阻≥2MΩ、漏电保护 30 毫秒内能否断电,确保充电桩正常运行且无安全隐患。
