高压直挂充电桩电力局审批问题
发布时间:2026-06-05 00:06浏览次数:

10kV 高压直挂兆瓦充电堆:国网(湖北武汉)可以批,但有硬性门槛,不是随便过
一、结论

  1. 政策允许 10kV 直挂(无站内箱变、桩体内置 AC-DC 变流)重卡兆瓦堆,属于国家鼓励大功率重卡充电站接入方案;
  2. 能不能批分两点:变电站富余容量 + 设备合规 + 资料齐全,容量不足直接驳回;
  3. 武汉国网执行:≥160kW 原则上高压 10kV 接入,大容量兆瓦堆优先 10kV 直挂方案。

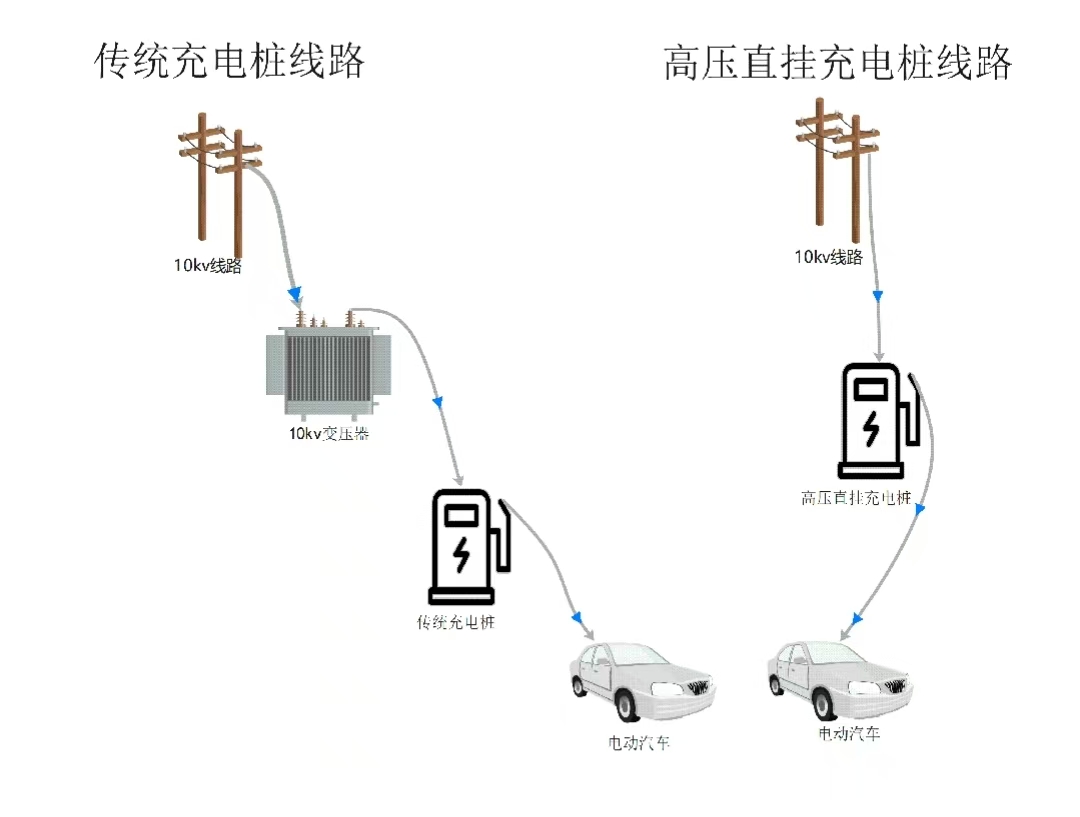

高压直挂充电桩
  1. 二、供电局审批放行 3 个硬性条件(缺一难通过)

1. 电网侧(最关键)

  • 就近 10kV 线路 / 开闭所 / 变电站剩余可用容量≥场站总装机;线路负载率>80% 基本不批直挂,要求自建箱变;
  • 谐波、无功、闪变满足 GB/T14549,兆瓦大功率直挂必须配套APF 有源滤波 + SVG 无功补偿,无补偿直接否决。

2. 设备侧(桩厂资质)

  • 兆瓦直挂充电堆必须:整机 CCC 认证、10kV 输入型式试验报告、入网检测(国网认可实验室)
  • 桩内置 10kV 配电、整流模块必须在南瑞 / 电科院入网名录,杂牌无入网报告一律不给供电方案。

3. 报建资料(湖北标准)
1)营业执照 + 场地土地证 / 租赁合同;


2)发改项目备案(充电站立项);

3)设备清单、一次系统图、继电保护定值单;

4)设计单位具备电力丙级及以上设计资质;施工单位承装(修、试)五级及以上。

三、两种结果

✅ 顺利获批场景

矿区 / 大型物流园、专线用电、变电站余量充足 → 10kV 直挂方案供电局优先采纳,省去自建箱变投资

❌ 被驳回、强制加装箱变

就近配网满载、城区支线负荷高 → 国网直接否决直挂,要求用户自建 10/0.4kV 箱变,低压 380V 进桩。

四、武汉实操步骤

  1. 网上国网 APP 提交高压新装,客户经理 7 个工作日现场踏勘出供电方案;
  2. 方案写明:允许 10kV 直挂 / 必须配箱变;
  3. 图纸审查→中间查验→竣工试验→装表送电。

五、省钱提示

直挂省箱变采购 + 土建费用,但滤波、继电保护成本增加;总装机>3MW 优先直挂,1~2MW 按需对比箱变方案。
